Ministerul Energiei anunță că pe Linia electrică Vulcănești – Chișinău au început lucrările de instalare a conductoarelor. În acest sens, primele intervenții au început pe șantierul din satul Congaz din Găgăuzia.

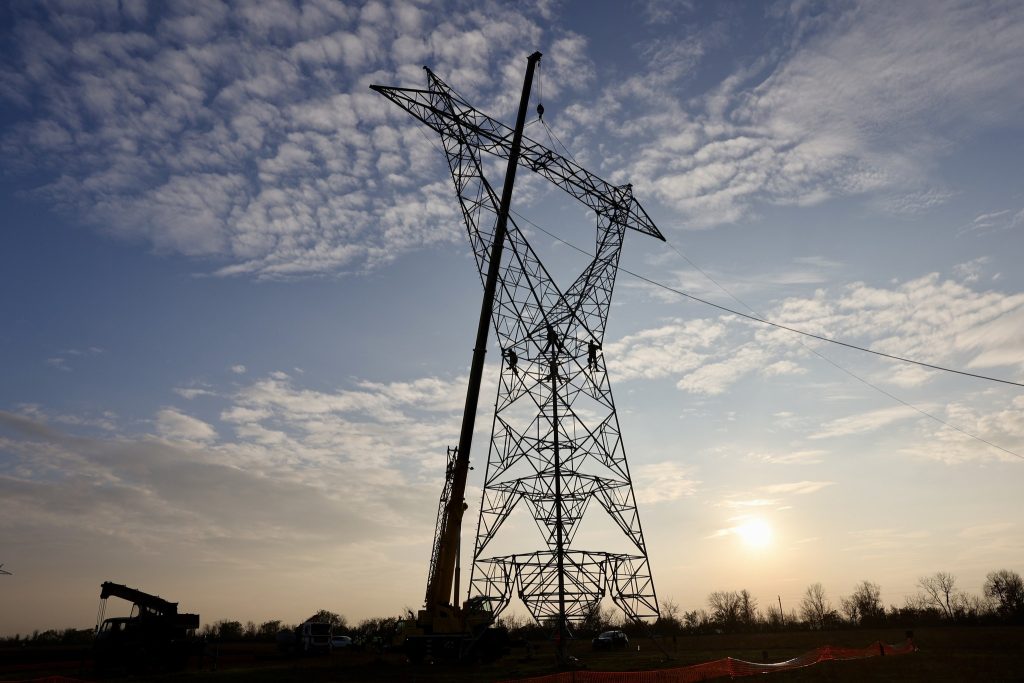

De asemenea, ministrul Dorin Junghietu a mers să vadă cum decurg lucrările pe șantierele din Cimișlia. În ultimele trei săptămâni în acest raion au fost betonate 112 fundații dintr-un total de 117 prevăzute pentru acest raion, inclusiv 3 au fost finisate recent. 55 de piloni au fost deja asamblați, dintre care 41 în ultimele trei săptămâni. 25 de piloni au fost deja ridicați pe traseu în luna iulie.
Linia Electrică Aeriană va avea o lungime de 157 de kilometri. Astfel, peste 500 de piloni și 1500 de kilometri de conductoare vor face o legătură strategică dintre sud și centru prin intersectarea a opt raioane și 35 de localități. În funcție de regimul sistemului electroenergetic, linia va putea acoperi peste 50 la sută din consumul de energie în perioada de consum maxim.
În paralel cu avansarea lucrărilor de construcție a Liniei de 400 kV Vulcănești–Chișinău, la Stația Electrică Chișinău se înregistrează progrese semnificative în procesul de modernizare a infrastructurii de înaltă tensiune. Astfel, în ultimele trei săptămâni a fost livrat sistemul performant de monitorizare a autotransformatoarelor, care va permite supravegherea în timp real a stării echipamentelor și va contribui la prevenirea riscurilor operaționale. De asemenea, au fost livrați suporții metalici pentru montarea întreruptoarelor de înaltă tensiune, elemente-cheie pentru siguranța și funcționalitatea stației.
Tot în această perioadă, au fost instalate separatoarele de 330 kV, iar lucrările de construcție la fundațiile autotransformatorului au înregistrat un progres considerabil. Acestea au inclus betonarea căilor de rulare, sudarea șinelor, armarea și turnarea betonului în cuve, precum și realizarea umpluturilor și pregătirea platformei pentru montarea echipamentelor.
